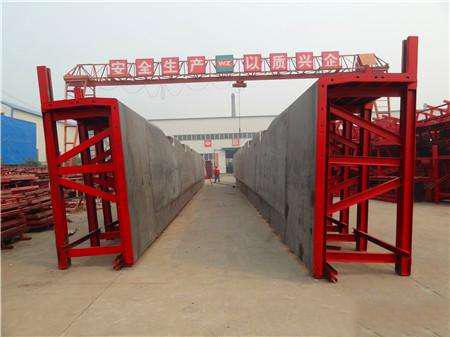

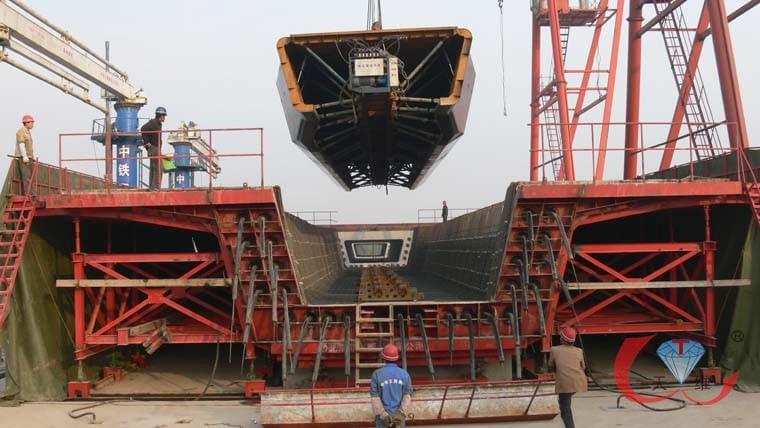

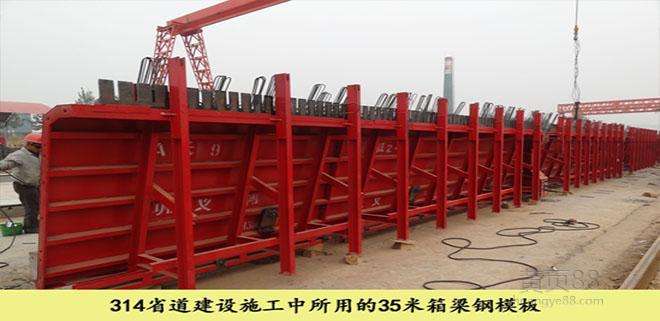

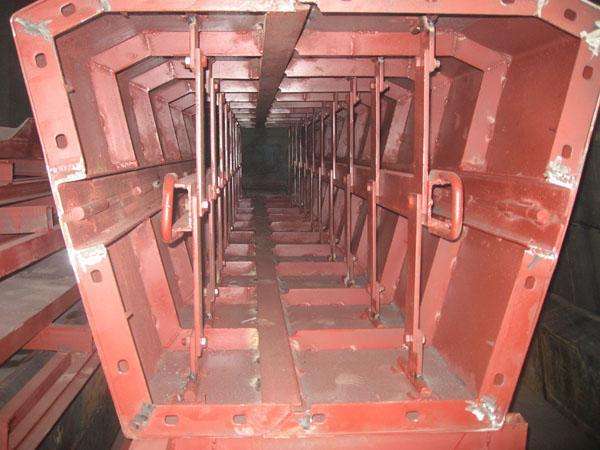

鋼模板安裝
鋼筋儲存于專用棚架內,離地面0.5m以上的支承上并加遮蓋。各類鋼筋做好標識,分廠家、分批次、分類型存放,不得混雜;
鋼筋制作在鋼筋加工棚內統一完成,鋼筋下料前先進行放樣,由技術人員審核后再進行下料,下料單中標明鋼筋編號、規格、長度、數量。鋼筋成品與半成品分開堆放,并標識齊全,存放支墊方式采用焊接鋼架,離地面間隙為750px;
采用電弧焊時,兩鋼筋搭接部分應預先彎折,使兩鋼筋軸線一致。雙面焊焊縫長度不小于5d+50px,單面焊不小于10d+50px,焊縫飽滿,確保焊接質量。與波紋管等相互干擾的鋼筋不得切斷,根據梁體斷面進行更改,制作異型鋼筋。橫隔板鋼筋要確保高低、間距一致,符合設計要求,保證安裝后對位準確;
箱梁鋼筋施工時先綁扎底板和腹板鋼筋,綁扎底板鋼筋前,在底模兩端設胎模以控制底板主筋的位置。主筋間距從外往內依次分別為70mm、70mm、123mm、100mm。底板鋼筋焊接的接頭盡可能錯開各孔的彎矩最大處,相鄰鋼筋的接頭錯開35d。底板鋼筋安裝完成按照?qǐng)D紙?jiān)O(shè)置通氣孔,采用直徑50mm的PVC管綁扎在鋼筋骨架上,PVC管兩端密封,距梁端距離分別為6000px和12250px,兩端通氣孔對稱布置,每片梁板設置4個通氣孔。PVC管在低板鋼筋綁扎牢固,位置正確,并在管內灌滿細砂避免澆筑混凝土?xí)r漏人管道造成堵塞。腹板鋼筋骨架綁扎時,采用自制胎架確保鋼筋間距準確,箍筋接頭交錯布置,鋼筋的所有交叉點用綁絲綁扎牢固,綁扎成型的骨架具有足夠的剛度和穩定性,確?;炷琳駬v時鋼筋位置不受影響。底板套子筋每隔1500px設置一組,腹板套子筋每隔1500px設置一組。鋼筋安裝順序:先綁扎底板鋼筋然后綁扎腹板鋼筋、設置預應力管道定位鋼筋、穿波紋管。支設箱梁側模及內模,經監理工程師驗收后綁扎頂板鋼筋,頂板鋼筋掛線施工,確保鋼筋整齊一致,頂板剪力筋預先點焊在頂板套子筋上,確保數量、間距一致;
墊塊采用訂做的預制混凝土墊塊,墊塊的厚度按圖紙?jiān)O(shè)計定制,在預制時預埋綁絲。底板墊塊按照每平米6塊梅花形設置,底板保護層墊塊布設分兩層,一層設置在鋼筋與底模之間、一層設置在鋼筋與芯模之間。腹板保護層墊塊按照>4塊/m2梅花形設置,腹板保護層墊塊也分兩層布設,一層設置在鋼筋與芯模之間,一層設置在鋼筋與側模之間,均綁扎牢固。保護層墊塊支墊在鋼筋網架的外層鋼筋上,墊塊與鋼筋綁扎牢固,防止?jié)仓炷琳駬v時脫落,保護層厚度嚴格按照設計圖紙要求設置,頂板凈保護層為100px,腹板50px,底板為75px;
選模板就要選偉志模板,買過的都說質量好;
